Tilslutningstider
Som elnetselskab offentliggør vi vores tilslutningstider, så du kan blive klogere på, hvor lang tid det tager dig som privatforbruger eller erhvervsdrivende at blive tilsluttet elnettet i vores forsyningsområde.

Hvor lang tid tager det at blive tilsluttet vores elnet?

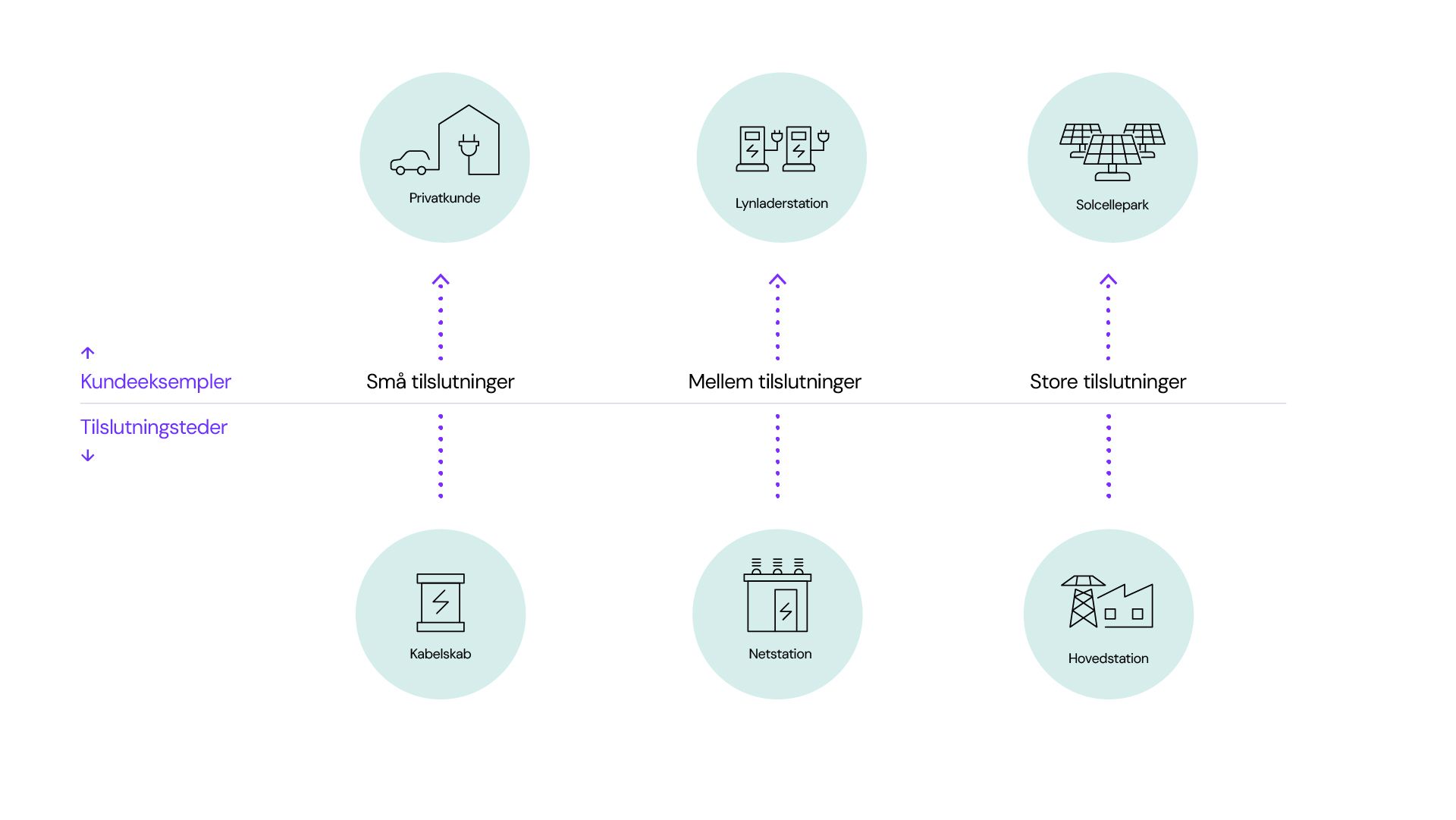

Vi opdeler tilslutninger i tre overordnede grupper: små, mellemstore og store tilslutninger. Tilslutningstiderne afhænger af flere forskellige forhold. Det spiller blandt andet en rolle, hvor stor en tilslutning der er behov for, samt hvordan elnettet er opbygget i det pågældende område. Samspillet med kunder, leverandører, myndigheder og andre eksterne parter har også stor betydning. Din konkrete tilslutningstid kan derfor ligge i alle ender af skalaen, og vi kan først komme den nærmere, når du starter din konkrete tilslutningsproces hos os. OBS: Arbejde, der efterfølgende skal udføres af en elinstallatør, skal tillægges tiderne nedenfor.
Små tilslutninger | Kendetegn | Mål i arbejdsdage | Måloverholdelse i % |
---|---|---|---|
a. Administrativ tilslutning | Det drejer sig typisk om et parcelhus, som skal bygges i et nyudstykket område, hvor elnettet er forberedt til det, der skal bygges. | 5 | 96 |
b. Tilslutning, der kræver en mindre teknikeropgave i marken | Det drejer sig f.eks. om en tilslutning af en mindre ladestander eller et parcelhus i det eksisterende elnet, som har kapacitet til den pågældende tilslutning. Der skal dog etableres en afgang i eksisterende tilslutningspunkt. | 25 | 90 |
c. Tilslutning, der kræver mindre gravearbejde | Det drejer sig f.eks. om en tilslutning af en mindre ladestander eller et parcelhus i det eksisterende elnet, som har kapacitet til den pågældende tilslutning - dog skal der skiftes eller etableres et ny kabelskab samt nedgraves et kabel af mindre omfang. | 50 | 88 |
Mellemstore tilslutninger | |||
---|---|---|---|
Tilslutningstiden består af en afklaringfase og en etableringsfase. Afklaringsfasen varer fra det tidspunkt, du kontakter os med en fyldestgørende anmodning om forsyning, til du modtager en anvisning fra os, og til tilslutningsbidraget er betalt. I denne fase analyserer vi elnettet og kortlægger mulighederne for tilslutning ud fra dit behov og foretager en myndighedsbehandling. Etableringsfasen løber fra det tidspunkt, tilslutningsbidraget er betalt, til tilslutningspunktet er klar.
Kendetegn For dig, der er erhvervsdrivende, der skal tilslutte mellem 125 kW og 3 MW. Det kan f.eks. være lynladere, udstykning af et nyt boligområde, en nyopført større etage- eller erhvervsejendom, eller et produktions- og energilageranlæg. Det kan også gælde mindre tilslutninger, hvor der ikke er kapacitet i det eksisterende elnet, eller der ikke findes elnet i nærheden af tilslutningspunktet. | |||
Afklaringsfase Vi arbejder på at kunne vise tider for afklaringer af mellemstore tilslutninger. | |||
Etableringsfase Tilslutninger, som resulterer i, at mellemspændingsnettet skal udbygges med en eller flere transformerstationer eller længere kabelstrækninger. | Antal afsluttede sager i perioden | Andel af projekterne i % | |
0-3 måneder | 34 | 40 | |
3-6 måneder | 27 | 32 | |
6-9 måneder | 12 | 14 | |
9-12 måneder | 5 | 6 | |
+ 12 måneder | 6 | 7 | |
I alt | 84 |
Store tilslutninger | Tilslutningstider |
---|---|
Kendetegn Her er der tale om tilslutninger, der som udgangspunkt dækker mere end 3 MW. Det kan f.eks. være solcelleparker, fjernvarmeværker, store energilageranlæg, store industrivirksomheder med energikrævende processer, store lynladestationer med mange udtag eller tung transport. | I de fleste tilfælde vil tilslutningstiden ligge indenfor 36 måneder. |
